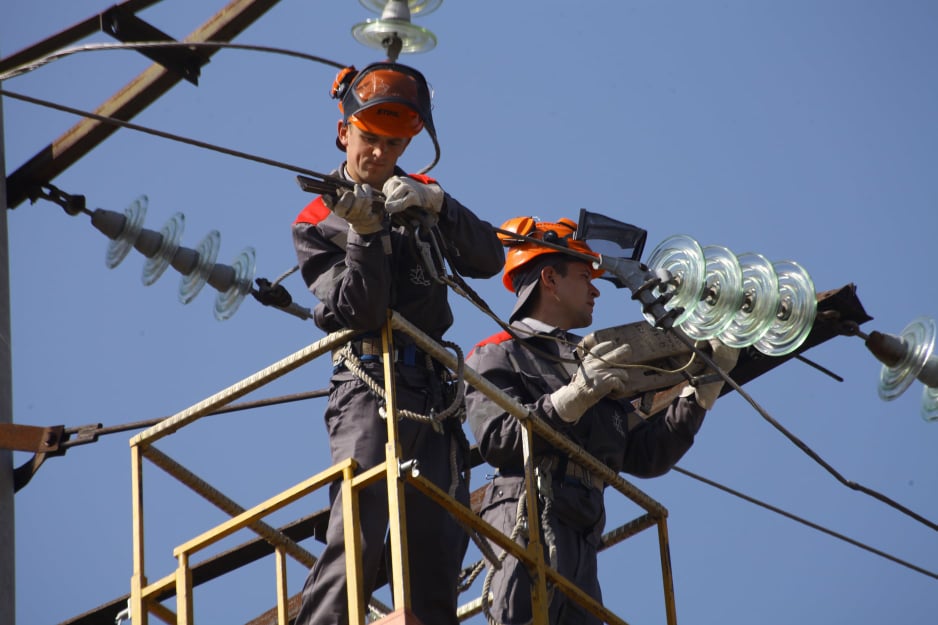

облэнерго, подготовка к зиме, модернизацияВ январе – августе 2021 г. АО "Харьковоблэнерго" модернизировало двадцать подстанций 35-150 кВ и больше двух тысяч километров воздушных линий 0,4-10 кВ. Как сообщили в пресс-службе предприятия, работы выполнены в рамках мероприятий по подготовке электрических сетей Харьковской области к работе в осенне-зимний период.

По данным обллэнерго, ремонты проводятся в срок, пополняется аварийный запас оборудования и материалов, которые могут понадобиться при прохождении периода со сложными погодными условиями.

"Ежегодно специалисты общества выполняют масштабную программу подготовки к зимнему сезону. Потребители Харькова и Харьковской области могут быть уверены: в этот период они получат надежное и устойчивое электроснабжение", – подчеркнули на предприятии.

Кроме вышеперечисленных мероприятий, в январе - августе 2021 г. также было отремонтировано 534 км воздушных линий (ВЛ) 35-150 кВ, 1668 трансформаторных и распределительных подстанций 6-10 кВ, три силовых трансформатора. По всей области расчищено более 1300 км трасс воздушных линий.

Работы по подготовке к осенне-зимнему периоду выполнялись в том числе в рамках инвестиционной программы АО "Харьковоблэнерго" на 2021 год. Среди основных объектов этого года завершены:

  • техническое переоснащение ВЛ 110 кВ "Ивановка - Кирпичный завод - т. Слатино" (г. Харьков);
  • реконструкция кабельной линии 6 кВ РП-1280 - ТП-0207 на ул. Коцарской (г. Харьков);
  • техническое переоснащение "ВЛ 0,4 кВ от ТП № 467 Андреевка" (с. Андреевка, Балаклейский район);
  • техническое переоснащение "ВЛ 0,4 кВ ТП0386" и "ВЛ 0,4 кВ ТП0297" (с. Бугаевка, Волчанский район);
  • техническое переоснащение "ПС 35/10 кВ "Дергачи сельская" (г. Дергачи);
  • техническое переоснащение "ВЛ 0,4 КВ ТП-0065 Л-3 на ул. Гната Хоткевича" (г. Дергачи);
  • техническое переоснащение ПС 110/6 кВ "Жуковского" с заменой силового трансформатора на ул. Фестивальной (г. Харьков).

Как рассказали в "Харьковоблэнерго", еще несколько объектов готовы и ждут оформления соответствующей документации, другие – в процессе реализации и будут готовы до конца года.
